番割(ばんわり)とは?人員配置の予定と、出面・労務費とのつなぎ方
現場へ人を割り振っている工事部の方・職長の方と、出面から労務費を出している事務・経理の方に向けた記事です。読み終えると、1 週間の番割と出面を並べて、予定と実績の差を人工と金額で出せるようになり、その差が応援先の工事の原価に付いているのか、払わずに済んだ分なのかを見分けられます。
先に結論を書きます。番割は、人を割り振る予定表であると同時に、人にかかる原価(自社の労務費と、常用の協力会社への支払)の見込みです。 番割を出面と同じ「人・日・工事」の単位で持ち、予定を変えたらその日のうちに番割も直しておけば、予定と実績の差が人工と金額で分かり、応援に出た人の労務費を応援先の工事に付けられます。
番割とは
番割(ばんわり)とは、建設業の現場で、どの工事に・いつ・誰を入れるかを決める人員配置の段取りと、その予定表を指す言葉です。「人員配置表」「配員表」「人繰り表」など呼び方は会社によって違いますが、明日以降の人の割り振りを決める予定表という役割は同じです。紙やホワイトボード、Excel の月間カレンダーに工事名と日付を並べ、日ごとに作業員の名前を入れて作る会社が多くあります。
番割が決めるのは予定です。実際に誰が何時から何時まで現場に入ったかという実績は、出面(でづら)として日報に残します(出面とは)。1 人が同じ日の午前と午後で別の現場に入る「兼務」も、番割で書き表す対象です。
通しの数字――5 人・1 週間の番割
架空の工事(事務所改修工事)の 1 週間を使います。出面とはの記事と同じ工事・同じ 5 人です。自社の作業員が 3 人、人工(にんく。1 人が 1 日働く作業量を 1 とする単位)で来てもらう協力会社の作業員(常用)が 2 人。単価は 1 人工あたりの額です。
月曜の朝の番割(予定)
| 作業員 | 区分 | 月 | 火 | 水 | 木 | 金 | 予定の人工 | 単価 | 見込みの金額 |
|---|---|---|---|---|---|---|---|---|---|
| A | 自社 | 1 | 1 | 1 | 1 | 1 | 5 | 30,000 円 | 150,000 円 |
| B | 自社 | 1 | 1 | 1 | 1 | 1 | 5 | 30,000 円 | 150,000 円 |
| C | 自社 | 1 | 1 | 1 | 1 | 1 | 5 | 24,000 円 | 120,000 円 |
| D | 常用 | 1 | 1 | 1 | 1 | 1 | 5 | 25,000 円 | 125,000 円 |
| E | 常用 | 1 | 1 | 1 | 1 | 1 | 5 | 25,000 円 | 125,000 円 |
| 計 | 5 | 5 | 5 | 5 | 5 | 25 | 670,000 円 |
番割に単価を掛けると、この週に人にかかる原価の見込みが 670,000 円と出ます(自社の労務費 420,000 円と、常用の協力会社への支払 250,000 円)。番割は人の段取りであると同時に、原価の予定でもあります。
週の途中で変わったこと
- 月曜 … 協力会社の都合で、E が来られなかった
- 水曜 … 別の現場の作業が遅れ、B が午後からそちらへ応援に回った。B はこの日、2 つの現場の兼務になる
- 木曜 … C が 1 日、別の現場へ応援に回った
- 金曜 … 協力会社の都合で、D が来られなかった
水曜と木曜の応援は、前の日に番割を組み替えて決めたものです。
出面(実績)と原価
| 作業員 | 区分 | 月 | 火 | 水 | 木 | 金 | 実績の人工 | 単価 | 金額 |
|---|---|---|---|---|---|---|---|---|---|
| A | 自社 | 1 | 1 | 1 | 1 | 1 | 5.0 | 30,000 円 | 150,000 円 |
| B | 自社 | 1 | 1 | 0.5 | 1 | 1 | 4.5 | 30,000 円 | 135,000 円 |
| C | 自社 | 1 | 1 | 1 | — | 1 | 4.0 | 24,000 円 | 96,000 円 |
| D | 常用 | 1 | 1 | 1 | 1 | — | 4.0 | 25,000 円 | 100,000 円 |
| E | 常用 | — | 1 | 1 | 1 | 1 | 4.0 | 25,000 円 | 100,000 円 |
| 計 | 4 | 5 | 4.5 | 4 | 4 | 21.5 | 581,000 円 |

予定 25 人工・670,000 円に対して、実績は 21.5 人工・581,000 円。差の 3.5 人工・89,000 円は、性質の違う 2 つに分かれます。
| 予定 | 実績 | 差 | 差の行き先 | |
|---|---|---|---|---|
| 自社(A・B・C) | 15 人工・420,000 円 | 13.5 人工・381,000 円 | −1.5 人工・−39,000 円 | 応援先の工事の労務費になる |
| 常用(D・E) | 10 人工・250,000 円 | 8 人工・200,000 円 | −2 人工・−50,000 円 | 来なかった日の分は払わない |
| 計 | 25 人工・670,000 円 | 21.5 人工・581,000 円 | −3.5 人工・−89,000 円 |
- 自社の 39,000 円は、なくなったのではなく移った額です。 B の水曜の午後(0.5 人工・15,000 円)と C の木曜(1 人工・24,000 円)は、応援先の工事の出面に付きます。自社の 3 人に払う額は変わらず、この工事に 381,000 円、応援先に 39,000 円で、合わせて予定どおりの 420,000 円です
- 常用の 50,000 円は、払わずに済んだ額です。 ただし、その 2 人工ぶんの作業は終わっていないかもしれません。予定より少ない人数で進んだのか、作業が遅れているのかは、出来高と並べて確かめます
番割を「明日の段取り表」で終わらせず、出面と同じ「人・日・工事」の単位で持っておくと、この 2 つを人工と金額で分けて見られます。
似た語との違い
| 語 | 何か | 番割との関係 |
|---|---|---|
| 番割 | 誰を・いつ・どの現場へ入れるかの予定 | 主題 |
| 人員配置表・配員表 | 番割を表にしたもの。会社によって呼び方が違う | 番割と同じものを指すことが多い |
| 出面 | 誰が・いつ・どの現場で・どれだけ働いたかの実績 | 番割の「実績」にあたる |
| 人工 | 1 人が 1 日働く作業量を 1 とする単位 | 番割も出面も人工で数える |
| 兼務 | 1 人が同じ日に 2 つ以上の現場へ入ること | 番割で 1 人の 1 日に複数の工事を書く |
| 応援 | 予定と別の現場へ、一時的に人を回すこと | 番割を組み替えて書く |
| 工程表 | 作業の順番と期間の予定 | 工程表で決めた作業に、番割で人を当てる |
| 作業日報 | その日の作業の内容・進み具合・出面などの記録 | 番割で決めた顔ぶれが、日報の出面の出発点になる |
番割で数字がずれる 4 つの落とし穴
1. 予定を変えたのに、番割を直さない
C を木曜に応援へ回したのに番割を直さないと、番割をもとに日報を書く現場では、C の 1 日(24,000 円)がこの工事の労務費に付いたままになり、応援先の工事には付きません。2 つの工事の原価が、合計は合っているのに中身が入れ替わります。応援を決めたら、その日のうちに番割を組み替えます。
2. 番割と出面を、別々に書き写す
番割はホワイトボード、出面は日報、と同じ人の同じ日を 2 か所に書くと、写し間違いや書き漏れが出ます。番割で決めた顔ぶれを日報の出面の出発点にし、現場では違ったところだけを直す形にすると、書く量も食い違いも減らせます。
3. 協力会社の人を「〇〇工業 2 名」とだけ書く
協力会社の作業員を人数だけで番割に載せると、誰が来る予定だったのかが残らず、常用の請求書の人工を 1 人ずつ突き合わせられません。上の例でも、月曜は E、金曜は D が来られなかったと分かるのは、名前で予定を組んでいたからです。常用で来てもらう人は、名前で番割に載せておきます。
4. どの工事にも入っていない日を、空けたままにする
番割に空いている日がある社員の、その日の給料は、どの工事の原価にも付きません。月末に、給与の総額と工事に付けた労務費の差になって現れ、何の日だったかを後から探すことになります(労務費とは)。事務所での段取りや待機など、どの現場にも付かない日を、部門ごとの共通の工事として番割に入れておく会社もあります。入れておけば、どの工事に付いたかと、どの工事にも付かなかったかを、同じ表で数えられます。
Sitrom-CCでの番割

Sitrom-CCには、番割の画面が 3 つあります。工事ごとの行に人を並べる 工事-10475 番割(工事別)、人ごとの行に工事を並べる 工事-10476 番割(社員別)、工事を一覧で見る 工事-10480 番割(工事一覧)で、3 つとも同じ割当を表示します。パソコンでは 1 か月、スマートフォンでは 1 週間を初めに表示します。

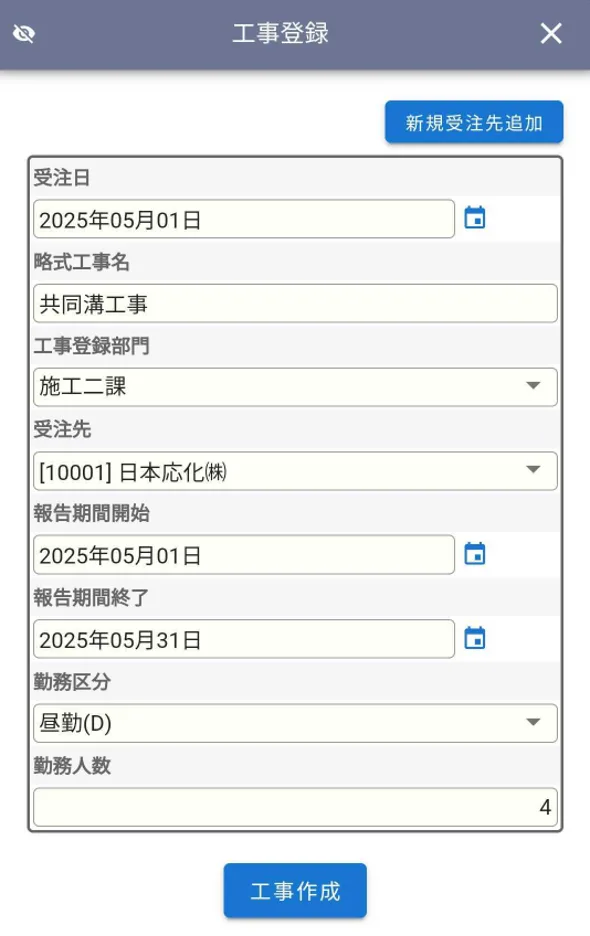

- 1 人の 1 日に複数の工事を割り当てられるので、兼務や応援もそのまま書けます。協力会社の作業員も 1 人ずつ割り当てられ、工事-10475 番割(工事別)の画面から、新しい工事・業者・外注社員をその場で登録できます

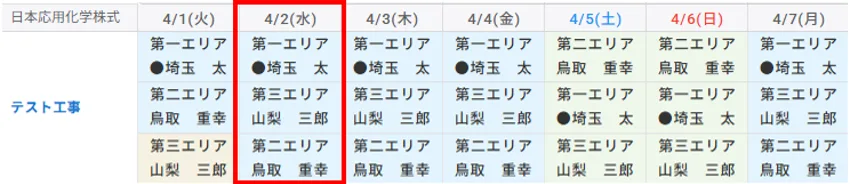

- マスには、まだ実績の無い割当は「予定」、出勤区分を入れた割当はその区分(出勤 など)が出ます

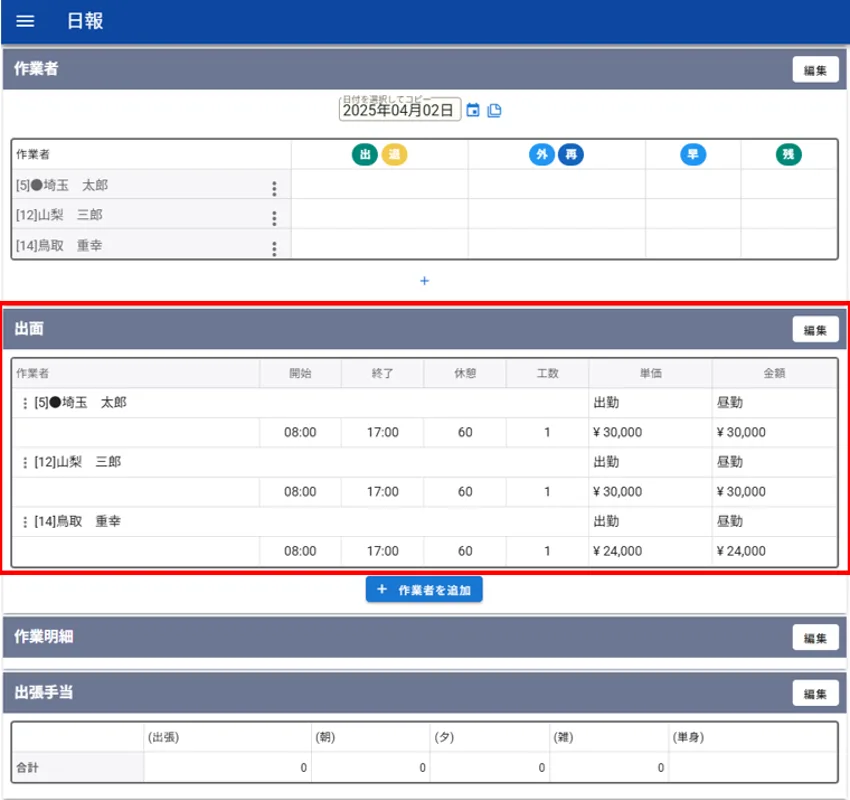

- 番割で割り当てた人は、その工事・その日の 工事-10207 日報 の作業者に並びます。出面に開始・終了・工数を入れると、単価 × 工数で金額が出て、工事-10273 工事台帳 の「原価(日報)」に、自社の人は労務費、協力会社の人は労務外注費の費目で集まります。日報で作業時間を入れた割当は、番割の側からは外せません

番割の組み方は会社ごとに違う――5 つの型
番割は「誰を・いつ・どこへ」という単純な予定ですが、何から組み、誰が見て、協力会社の人や空いた日をどう扱うかは、会社ごとに違います。よくある型を 5 つに分け、それぞれに Sitrom-CCがどう応えているかをご紹介します。
1. 工事から組むか、人から組むか
現場の数が多く、工事ごとに「明日は誰が入るか」を決める会社もあれば、人の数が限られていて、1 人ずつ「明日はどこへ行くか」を決める会社もあります。前者は工事の行に人を並べ、後者は人の行に工事を並べた表を使います。

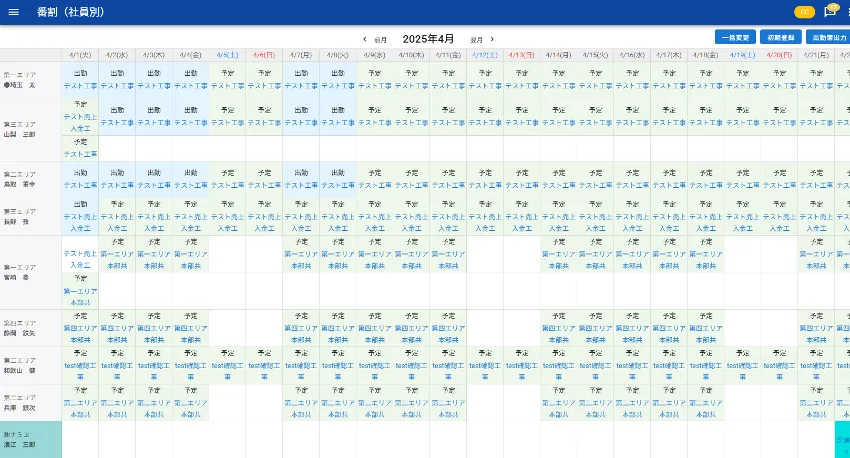

Sitrom-CCでは、工事-10475 番割(工事別)と 工事-10476 番割(社員別)が同じ割当を表示するので、組む人は組みやすい側から入れ、確かめる人は別の側から見られます。
2. 人数の枠から組むか、名前から組むか
先に「この工事のこの日は、夜勤で 4 人」と人数を決め、後から名前を埋めていく会社があります。発注者と日ごとの人数を取り決めている工事では、人数が先に決まります。名前で直接組む会社は、人数は結果として数えます。
Sitrom-CCの標準の番割は、名前で直接組む形です。会社ごとの作り込みで、工事・日ごとに昼勤・夜勤・昼夜勤の別と人数を先に入れ、その人数ぶんの枠に名前を入れていく形もあります。
3. 誰が組み、誰がどこまで見るか
番割を組むのは工事部の 1 人や 2 人で、ほかの人は見るだけ、という会社が多くあります。見る側も、全員の予定を見せる会社と、自分の予定だけを見せる会社があります。協力会社に、自社の作業員の予定を見てもらう会社もあります。
Sitrom-CCの 工事-10476 番割(社員別)は、画面の権限によって、全員の予定を見るか、自分の予定だけを見るかを分けられます。協力会社の担当者にアカウントを発行し、その会社の作業員の予定だけを見られるようにする設定もあります。
4. 協力会社の人を 1 人ずつ載せるか、人数で見るか
常用で来てもらう人を 1 人ずつ番割に載せる会社もあれば、協力会社の作業員は協力会社が割り振るので、元請は会社ごとの人数だけを見る会社もあります。人数で見る場合も、予定の人数と実際に来た人数の差は確かめたいところです。
Sitrom-CCの標準では、協力会社の作業員を外注社員として登録し、1 人ずつ割り当てます。会社ごとの作り込みで、工事の下に協力会社ごとの行を置き、その日の計画の人工・予定の人数・実績の人数を並べて、予定より実績が少ない日を赤字で示す形もあります。
5. どの工事にも入らない日を、どう扱うか
落とし穴 4 の、空いた日の扱いです。空けたままにする会社、事務所での作業や待機を部門ごとの共通の工事に入れる会社、協力会社の作業員の空いた日も決まった工事に寄せておく会社があります。
Sitrom-CCの番割には「初期登録」があり、選んだ期間に、どの工事にも割り当てていない社員の日を、その社員の部門の共通原価の工事に入れます。休日には入れません。協力会社の作業員は、会社ごとに決めておいた工事に入れます。
番割の組み方は、現場の数と人の数、協力会社との取り決め、原価をどこまで工事に付けるかで変わります。Sitrom-CCは、標準の設定で合わせられるところは設定で、足りないところは会社ごとの作り込みで、いまの番割の組み方に合わせていきます。いまの番割の表と、それを誰が組み、誰が見ているかを、お問い合わせよりお聞かせください。
